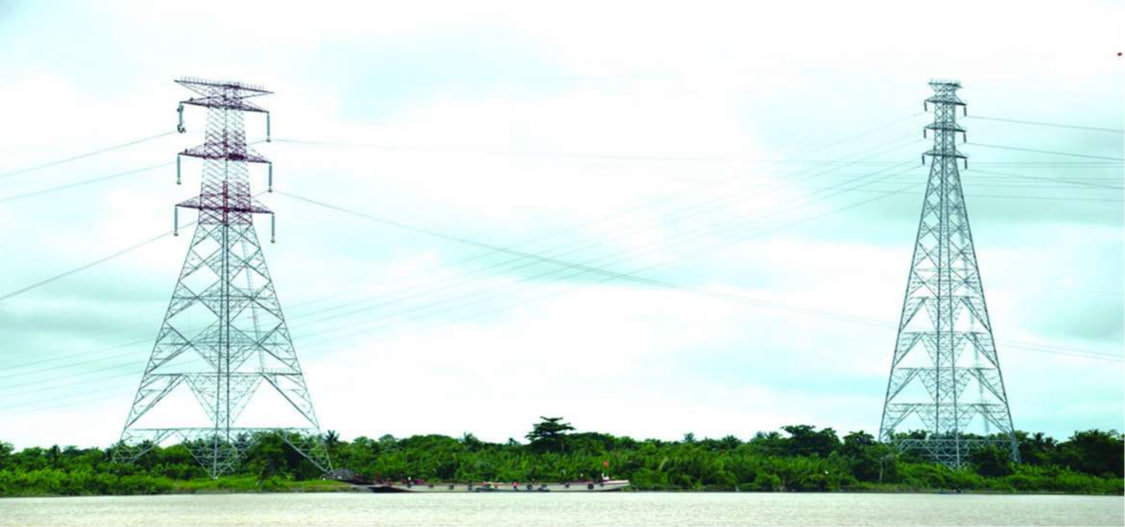

6月12日,孟邦议会召开了第三届第二次例会。孟邦电力、能源、工业与交通部长吴泽亚乌在会上通报了供电项目进度。为了让耶镇区用上国家电网的电,施工团队正从丹彪扎亚镇(သံဖြူဇရပ်မြို)引出电线。这条66千伏的输电线路全长52.6英里。同时还要配套建设一座耶镇区变电站。目前这座变电站已经100%完工。输电线也已经彻底铺好了36.09英里。但因为当地局势不够稳定,现在还剩下14.94英里的线缆没能拉完。
